第3期
觀塘污水泵房優化工程
配合未來東九龍發展,渠務署現正為觀塘污水泵房進行優化工程。泵房位置鄰近觀塘繞道及偉業街,工程已於2017年年底展開,預計於2022年年底完成。此通訊會提供最新的工程進度及相關的資訊。
工程施工程序
項目 | 狀態 |
---|---|
圍封工地 | 已完成 |
土地勘測 | 已完成 |
地下設施改道 | 已完成 |
建造樁柱和地基 | 進行中 |
進行開挖並建造臨時支撐 | 進行中 |
建造污水調節池及附屬設施 | |
建造園景平台 | |
安裝通風系統及辟味設施 | |
建造連接道路及其他配套設施 | |
測試相關機電設備 | |
美化園景平台及裝設遊樂設備 | |
完成測試 |
開放予市民使用
什麼是挖掘與側向支撐系統?

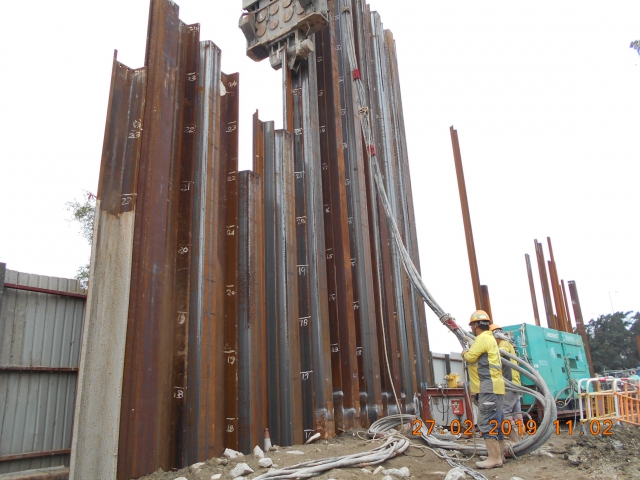

上圖顯示挖掘與側向支撐系統的部分工序
側向支撐系統的主要作用為支撐挖掘區周邊的泥土,令樁帽及地庫等地下設施可於挖坑內
建造。建造側向支撐系統的工序主要包括:-
- 建造起重柱及板樁
- 安裝橫擋
- 灌漿以防止地下水湧入
我們現時正在設立的側向支撐系統,將會用作建造深度為12 米的地下污水調節池。整個側向支撐系統約須9 個月至1 年時間才可完成。
我們現正在進行擬建污水調節池的挖掘與側向支撐系統工程。上圖為銲接板樁前的準備工序。
上圖為板樁安裝及檢測工序。
聆聽持份者意見
於2019年3月初,渠務署及工程顧問代表分別向保護市區公園大聯盟代表及麗港城(第一、二及四期)業主委員會主席及副主席簡介觀塘污水泵房優化工程的內容及收集他們的意見。
聯絡我們
合約編號 | DC/2017/05 |
---|---|
承建商 | 中國地質工程集團有限公司 |
工程諮詢熱線 | 6466 2466 |
電郵 | pro@dc201705.com.hk |
工程顧問 | 阿特金斯顧問有限公司 |
