背景

现时荃湾和葵涌市区的雨水排放系统已建成逾三十多年,由于城市不断发展,径流增加,超出其设计的排洪能力,以致该区在暴雨期间,经常出现水浸。例如在1997年,连场暴雨引致荃湾和葵涌市区多处发生水浸。

有鉴于此,渠务署在1999年7月对荃湾、葵涌及青衣的雨水排放系统完成了整体计划研究。结果显示荃湾及葵涌的雨水排放系统未能符合现时的防洪标准。研究报告建议兴建荃湾雨水排放隧道,作为改善荃湾及葵涌地区雨水排放整体策略的主要部份。

选用雨水排放隧道的原因

荃湾及葵涌这两个地区,不但交通繁忙,而且地下藏有大量的公用设施。如果使用传统的开坑挖掘方法来更新雨水排放系统,会导致严重的交通阻塞;另一方面,如果以顶管法去敷设新的管道,又会对地下公用设施构成严重问题。有见及此,渠务署为了减少对市民的不便,最终决定于远离荃湾及葵涌市区的半山上,兴建雨水排放隧道。

荃湾雨水排放隧道的工程范围

荃湾雨水排放隧道包括下列的工程:
(1) 一条全长约5.1公里,内直径为6.5米的主隧道;
(2) 三个分别位于和宜合、老围及曹公潭的进水口;
(3) 一个位于油柑头的排水口;及
(4) 相关的绿化及土木工程。

施工程序

荃湾雨水排放隧道会由一部双盾式隧道钻挖机来建造。这种隧道钻挖机的优点,是可以把预制的混凝土组件,立即安放在刚钻挖出来的隧道表面,从而避免地下水流失及因而引至的沉降问题。隧道钻挖是由油柑头为起点,经过曹公潭及老围,至和宜合为终点。在钻挖的同时,我们会建造位于老围及曹公潭的进水口,以及连接主隧道和这两个进水口之间的连接隧道。当钻挖工程完成后,我们便会建造位于和宜合的进水口及位于油柑头的排水口,并于三个进水口和排水口进行全面的绿化工程,例如种植约一千七百棵树及九千棵灌木。

效益

荃湾雨水排放隧道建成后,能提升荃湾及葵涌的防洪水平,至能够抵御五十年一遇的暴雨。同时兴建这项工程亦为本港提供了超过二百个的就业机会。

费用和施工时间表

荃湾雨水排放隧道的合约价值达十一亿二千三百万元。建造工程于二零零七年十二月展开,预计于二零一二年完成。

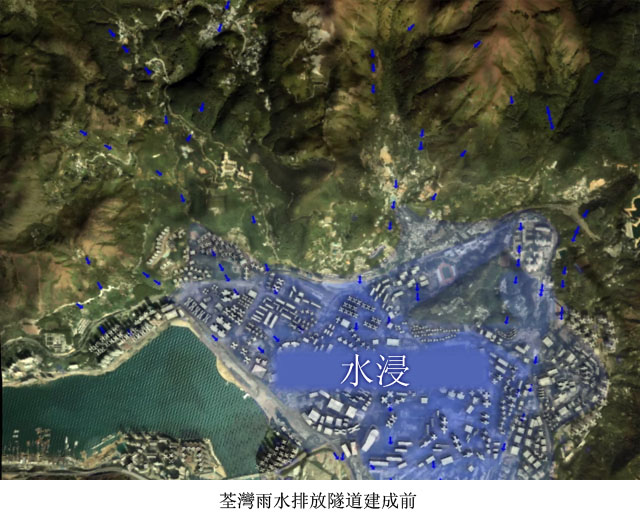

荃湾雨水排放隧道建成前

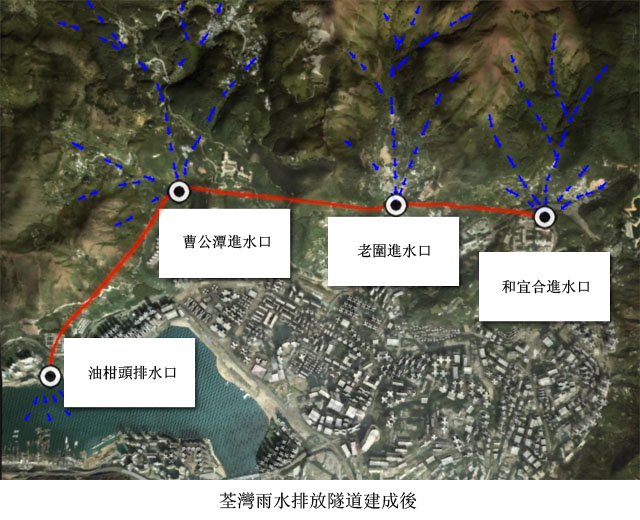

荃湾雨水排放隧道建成后
