亲爱的维港:

在之前的信中,我们与您分享了「净化海港计划」的缘起,选择中央污水处理方案的原因,以及我们如何克服万难,成功兴建一个迷宫般的深层污水隧道网络。这工作始于上世纪九十年代初,是「净化海港计划」第一期工程的重要部份,目的是要解决您水域内日益严重的污染问题。



昂船洲的中央污水处理厂可说是「净化海港计划」的心脏,而深层隧道就像动脉,源源不绝向中央污水处理厂输送维港两岸的污水,经它处理后再排放出维港西面。

昂船洲

香港自1997年成为中华人民共和国特别行政区后,军方随即于昂船洲设置海事设施,岛上亦有一些民用设施,包括刚落成启用的昂船洲污水处理厂。此外,当时岛上还有已存在的西北九龙基本污水处理厂,服务深水埗、油麻地及长沙湾。



「净化海港计划」选址昂船洲设置中央污水处理厂,原因很简单:昂船洲位处维港两岸所有基本污水处理厂的中心,地理位置优越,可以将所需的深层隧道长度减到最低。虽然昂船洲污水处理厂最高能为多达570万人口提供污水处理服务,但厂房设施占地仅10.6公顷,只约半个维多利亚公园的大小,是一个密集而效率极高的世界级污水处理设施。

一号主泵房外观

一号主泵房外观

昂船洲污水处理厂

昂船洲污水处理厂是「净化海港计划」第一期的核心部分。维港两岸的污水经基本处理后,再经深层隧道系统输送到昂船洲污水处理厂作集中化学强化一级处理。「净化海港计划」第一期的昂船洲污水处理厂每天可处理170万立方米的平均旱天污水流量,为350万人口提供服务。至于整个「净化海港计划」,最终更可为多达570万人口提供服务。



昂船洲污水处理厂包含六个主要设施,全部皆于「净化海港计划」第一期建成,包括一号主泵房、沉淀池设施、化学剂投配设施、污泥脱水设施、电力供应和控制系统以及排放系统。

「净化海港计划」第一期即船洲汙水处理厂规划图

一号主泵房

大型的一号主泵房的作用是从深层隧道系统将污水抽往地面,输送到下游的处理设施。为了节省占地面积,一号主泵房以圆形设计,直径50米,深入地底逾38米。湿井位于周边,中央部份设置抽水泵、发动机和控制室。抽水系统包括八台巨型离心泵,配以四个变速驱动器,以符合操作能源效益。

兴建中的一号主泵房

兴建中的一号主泵房

一号主泵房切面图

一号主泵房切面图

一号主泵房进水室

一号主泵房进水室

一号主泵房摩打房

一号主泵房摩打房

沉淀池设施

沉淀池设施采用双层设计,令占地面积减半。进入沉淀池的污水首先经过快速混合,过程中加入三氯化铁。污水然后进入絮凝区,水中的小颗粒会借助聚合物凝聚在一起,并形成絮状物,以方便移除。



污水经絮凝后,水中污染物会结成污泥,而漂浮的固体会结成浮渣。在去除污泥及浮渣后,剩余的就是已处理的污水,可以排放。昂船洲污水处理厂采用化学强化一级污水处理,能够除去污水中八成的悬浮固体和七成的生化需氧量,从而减少细菌滋生。

双层沉淀池

双层沉淀池

化学剂投配设施

化学剂投配设施包括储存和注入化学剂的设施,将三氯化铁和聚合物注入污水中,让污水可进行沉淀。投配设施高度自动化,能够为污水注入每公升10毫克至20毫克的适量三氯化铁,并全日二十四小时无间断运作,确保整个化学强化一级污水处理过程运作畅顺。

化学剂投配设施

化学剂投配设施

三氯化铁储存缸

三氯化铁储存缸

污泥脱水设施

沉淀过程中收集的污泥和浮渣,会运送到污泥脱水设施。当污泥和浮渣 — 统称为污泥 — 离开沉淀池时,其固体浓度是重量的2%至4%,并会临时储存在五个污泥储存缸内,准备进行脱水过程。



污泥脱水设施的核心设施是10台离心机,将濡湿的污泥脱水至固体重量达32%或以上,以符合污泥弃置标准。脱水过程会加入聚合物作为凝结剂,以加强脱水效果。脱水后的污泥块,会经运输带输送往污泥块储存仓暂存,然后送往新界东南堆填区及新界西堆填区弃置。而在脱水过程中除去的离心机废液,则会送返一号主泵房。

污泥脱水设施

污泥脱水设施

污泥脱水设施内的离心机

污泥脱水设施内的离心机

电力供应和控制系统

为确保昂船洲污水处理厂全天候运行顺畅,无间断的稳定电力供应尤其重要。污水处理厂采用一个双重供电系统,电源分别来自货柜码头路和下葵涌的主变电站两条11千伏电缆。双重供电系统能确保可靠的电力供应,并可将因电缆损坏而导致停电的风险减到最低。



「净化海港计划」第一期在昂船洲污水处理厂的所有工序系统,均由高度自动化的分布式操控和数据采集系统控制,而每个独立的设施控制系统,都经系统信息网络互相连接。每个设施均设有操作员工作站,让操作员监控系统操作和表现。



总体而言,昂船洲污水处理厂的污水处理量虽然庞大,但只需要少量员工操作,效率极高。

一号主泵房内的控制室

一号主泵房内的控制室

排放管道系统

经处理的污水经由排放管道,排放出昂船洲西南水域,随潮汐流扩散和稀释。排放管道长1.7公里,配有1,200米长的扩散器管道。



排放管道的尾端连接着两条扩散器管道,提升扩散效果。整个扩散器管道共有24个扩散器,每个扩散器有8个排放端口,以达到最佳扩散效果。扩散器管道上有石层保护,扩散器顶部的排放端口也加装了韧性聚乙烯保护圆罩,以免受到船锚损坏。

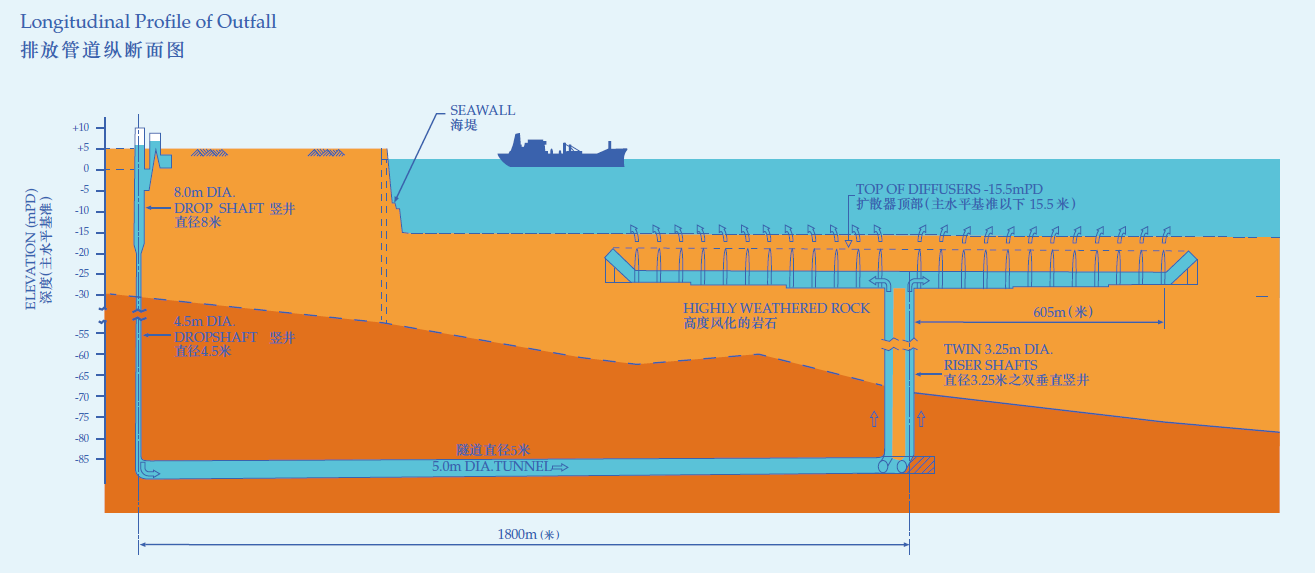

排放管道纵断面图

排放管道纵断面图
扩散器顶部加装了保护圆罩

扩散器顶部加装了保护圆罩

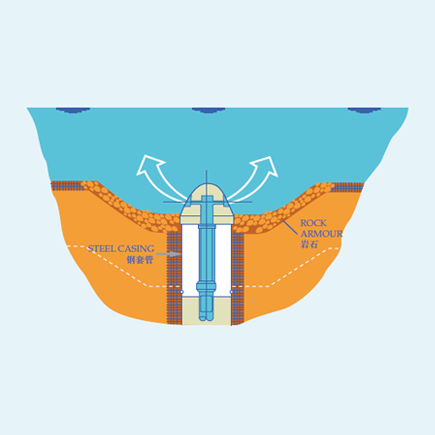

扩散器细节

扩散器细节

西北九龙泵房

毗邻昂船洲污水处理厂的西北九龙基本污水处理厂,早于「净化海港计划」之前已存在,为深水埗、油麻地及长沙湾提供基本污水处理服务。由于二者位置相邻,我们兴建并于1997年落成西北九龙泵房,作为「净化海港计划」第一期工程之一,让西北九龙基本污水处理厂处理的污水,可以毋须经深层隧道而直接输送到昂船洲污水处理厂的沉淀池,作化学强化一级处理。



岛上一切就绪

2001年底,昂船洲污水处理厂的所有主要设施均已落成,一切准备就绪。这时的昂船洲已摇身一变,成为一个强大污水处理系统的「心脏」,自此不但成功净化维港,更改善了数百万人的生活质素。

于「净化海港计划」第一期落成的昂船洲污水处理厂

于「净化海港计划」第一期落成的昂船洲污水处理厂

附笺

「『净化海港计划』的机电设施有不少特色,例如一号主泵房是香港第一个从极深层隧道抽水上地面的泵水系统。至于双层沉淀池的下层维修保养,则要有特别方案先抽去上层的污水才可进行。而污泥脱水设施方面,早期的离心机叶轮由于本港污水带砂粒而引致磨损严重,经与厂方商讨后从新设计叶轮和更换离心机,顺利解决问题。」



「我们在设计第二期甲时,已决定要兴建二号主泵房以应付新增的污水处理量,并兴建一条地下隧道与一号主泵房连接起来,以便将来维修保养时,污水可抽到另一个泵房,使污水处理厂能持续运作。我们在2018年年底便为一号主泵房进行了历时三个月的大型维修,是廿年内规模最大的泵房维修保养工程,两座主泵房和连接隧道完全发挥了原先设计的作用。」



萧嘉锦

渠务署前助理署长╱机电工程

萧嘉锦 渠务署前助理署长╱机电工程
